C.O.P.E.S.N.A. no se detiene. El alteo para la futura subestación está casi terminado
24/11/2020
Guillermo Ibarra

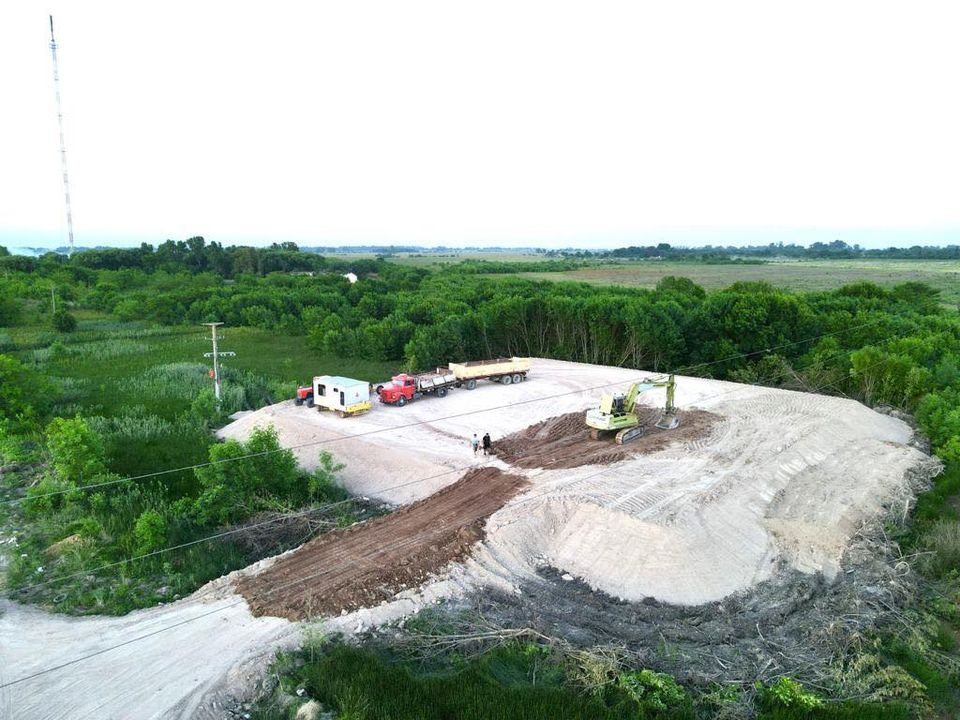

La obra de alteo llevada a cabo por la cooperativa se encuentra prácticamente terminada. Con una inversión de 6 millones de pesos, se elevó la cota del terreno en 3 metros, y así evitar futuras inundaciones, demandando para ello 300 equipos de tosca. Posteriormente, sobre esta plataforma, EDEN ejecutará la obra civil y eléctrica, que básicamente consta de un transformador de 33/13,2 Kv y 7,5 MVA de potencia, con todos sus componentes de regulación, seguridad y control.
